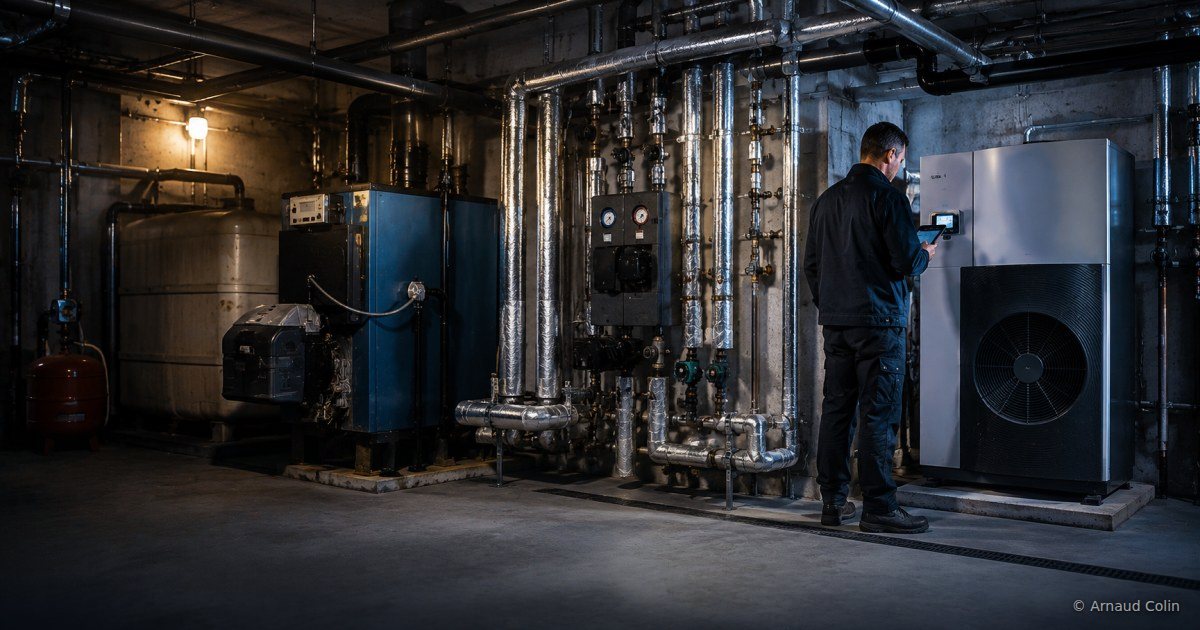

Pourquoi ne faut-il pas commencer par choisir une technologie ?
Lorsqu’une chaudière vieillit, la première réaction consiste souvent à demander un prix pour une nouvelle machine. Cette méthode reproduit parfois un équipement surdimensionné ou mal adapté.
Il faut d’abord comprendre combien de chaleur l’immeuble consomme, à quelles températures le réseau fonctionne et comment l’eau chaude est produite. L’état de l’isolation, la ventilation, les horaires d’occupation et les réglages influencent le choix.
Le bon projet n’est pas toujours celui qui remplace la chaudière par une puissance équivalente. Une rénovation de l’enveloppe ou un meilleur équilibrage peut réduire la puissance nécessaire.
Une pompe à chaleur peut-elle fonctionner avec les radiateurs existants ?
La présence de radiateurs n’exclut pas automatiquement une pompe à chaleur. La question importante est la température d’eau nécessaire pendant les périodes froides.
Une pompe à chaleur fonctionne plus efficacement avec une température modérée. Si les radiateurs ont besoin d’une eau très chaude pour compenser les pertes, l’installation peut devenir moins performante.
L’étude doit mesurer ou estimer les températures nécessaires. Elle peut proposer une isolation, le remplacement de quelques émetteurs, un équilibrage hydraulique ou une adaptation du réseau.
Faut-il isoler avant de remplacer la chaudière ?
Une rénovation complète n’est pas toujours indispensable avant le remplacement. En revanche, ignorer les travaux prévus sur l’enveloppe peut conduire à dimensionner l’équipement sur des besoins qui vont diminuer.
Il faut au minimum examiner la toiture, les façades, les fenêtres et les principales pertes. La copropriété peut ensuite décider d’un projet global ou par étapes.
Quelles solutions comparer ?
La pompe à chaleur collective utilise l’énergie de l’air, du sol ou d’une autre source. Elle nécessite une étude du réseau, de la puissance électrique, de l’emplacement et du bruit.
La chaudière à pellets exige un stockage suffisant, un accès pour les livraisons, une évacuation adaptée des fumées et une organisation pour l’entretien.
Le raccordement à un réseau de chaleur peut éviter une nouvelle production dans l’immeuble, s’il existe à proximité. Il faut vérifier disponibilité, calendrier, raccordement, tarif et origine de la chaleur.
Une solution hybride ou transitoire peut être envisagée dans certains bâtiments, mais son objectif doit être clair.
Un dernier point conditionne le budget : les aides sont assorties d’exigences techniques qui doivent figurer dans les devis. Selon le cas, il peut s’agir d’un compteur électrique dédié, d’un compteur de chaleur, de l’équilibrage hydraulique du réseau, d’un réservoir tampon dimensionné en litres par kilowatt thermique, de coefficients de performance minimaux et de limites de puissance acoustique pour l’unité extérieure. Une offre qui ne les reprend pas peut faire perdre l’aide après coup.
Que devient la cuve à mazout ?
Le projet intègre la vidange, le dégazage, la neutralisation ou l’enlèvement de la cuve. L’accès et la remise en état peuvent représenter un coût important.
Le poste « enlèvement, neutralisation et recyclage du réservoir de fioul » apparaît dans plusieurs barèmes Klimabonus lorsque la chaudière au mazout est remplacée par une installation elle-même éligible, notamment une pompe à chaleur, une chaudière à bois ou un raccordement à un réseau de chaleur. Il ne s’agit donc pas d’une aide autonome.
Une ligne distincte doit figurer dans les devis et une facture d’entreprise spécialisée doit être conservée.
La cuve est aussi un objet réglementé. Un dépôt de gasoil ou d’autres combustibles liquides constitue un établissement classé à partir de 300 litres, seuil que dépasse toute cuve collective. Les réservoirs souterrains mis hors service doivent être complètement vidangés, nettoyés et neutralisés, ou retirés du sous-sol après dégazage ; ceux qui sont retirés doivent être détruits afin de rendre leur réutilisation impossible. Ces obligations ne préjudicient pas à l’application de la législation sur la décontamination et l’assainissement du sous-sol. La cessation d’activité du dépôt doit être déclarée à l’Administration de l’environnement au plus tard dans le mois qui suit.
Quelles contraintes anticiper ?
Une pompe à chaleur peut nécessiter une puissance électrique supplémentaire. L’unité extérieure doit être étudiée pour le bruit, les vibrations, le rejet d’air et l’entretien.
Les pellets demandent du volume et une logistique. Un réseau de chaleur dépend d’un opérateur et d’un calendrier extérieurs.
Le projet prévoit aussi la continuité du chauffage, les adaptations du local technique et l’eau chaude.
Quelle majorité faut-il atteindre ?
Le remplacement d’une chaudière collective par un équipement améliorant ou transformant l’installation existante relève de la majorité des voix de tous les copropriétaires. Les travaux qualifiés de rénovation énergétique relèvent de la même majorité. Si elle n’est pas atteinte, une nouvelle assemblée peut statuer à la majorité des copropriétaires présents ou représentés.
Le remplacement strictement à l’identique, sans amélioration ni transformation, relève de l’entretien et de la conservation de l’immeuble et se vote dans les conditions de droit commun. Le cas est aujourd’hui marginal : remplacer une chaudière au mazout par une pompe à chaleur, une chaudière à bois ou un raccordement à un réseau de chaleur comporte toujours une transformation.
Dans quel ordre préparer la décision ?
La séquence utile est : diagnostic, étude du réseau, comparaison de scénarios, estimation des aides, devis homogènes, financement puis décision. Le plan doit intégrer le fonds de travaux et vérifier, lorsqu’un chauffage collectif est maintenu, les obligations de comptage divisionnaire et l’échéance du 1er janvier 2027.
Le régime d’aides doit être vérifié juste avant la commande. Au 6 août 2026, Klimabonus 2026 est encore présenté sous réserve de la publication définitive des textes.
Depuis le 19 septembre 2025, les pompes à chaleur fixes raccordées à un circuit de chauffage à eau sont soumises à une réception obligatoire par la Chambre des Métiers, quelle que soit leur puissance. L’installateur introduit la demande dans le mois suivant la mise en service ; la réception intervient dans les trois mois à compter de la notification de la demande et donne lieu à un protocole à conserver.
Textes de référence
- Loi du 16 mai 1975 portant statut de la copropriété des immeubles bâtis (Mémorial A n° 28 du 23 mai 1975), notamment articles 11bis, 15 et 16 — l’article 11bis (fonds de travaux) ayant été inséré et les lettres e), f) et g) de l’article 16 (rénovation énergétique, production et stockage d’énergie) ajoutées par la loi du 30 juin 2022 (Mémorial A n° 347 du 11 juillet 2022), la lettre d) de l’article 16 (transformation d’éléments d’équipement existants) résultant de la loi du 22 avril 1985 (Mémorial A n° 22 du 9 mai 1985)
- Règlement grand-ducal du 26 juillet 1999 relatif aux dépôts de gasoil de 300 à 20 000 litres
- Guichet.lu, Klimabonus 2026
- Klima-Agence, « Pompes à chaleur en copropriété »
- Klima-Agence, réception
- Règlement grand-ducal du 13 août 2025 relatif aux modalités de réception des pompes à chaleur
- Loi du 10 juin 1999 relative aux établissements classés
